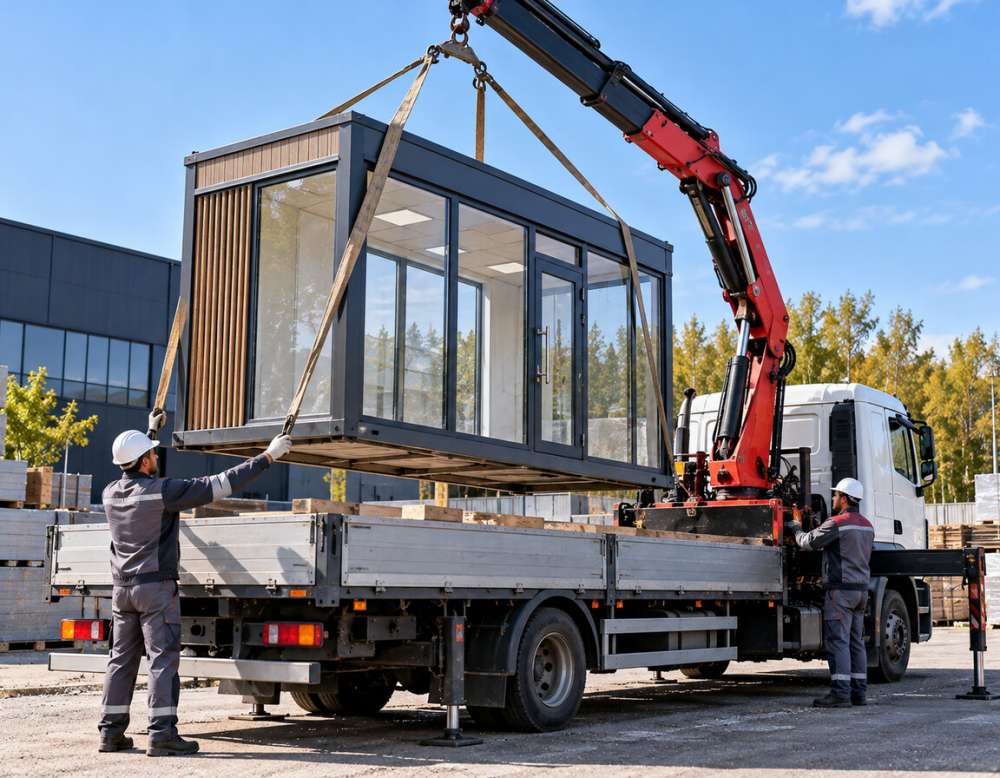

      Перевозка торгового павильона и киоска

      Перевозка торгового павильона и киоска

      Перевозка торгового павильона или киоска — задача, в которой сам рейс занимает меньше времени, чем подготовка. Объект крупный, лёгкий относительно своих габаритов и очень чувствительный к неправильному подъёму: кран берёт за раму, а не за стены, и ошибка здесь стоит не денег за рейс, а целого павильона. Добавьте к этому ширину, которая почти всегда выходит за дорожные нормы, провода над местом работ, бордюры на подъезде и необходимость точно поставить объект на новом месте по уровню — и становится понятно, почему такие перевозки планируют заранее, а не вызывают манипулятор «на сегодня».

      ТК «100% Позитиff» работает с 2008 года, перевозим по России и СНГ. У нас свой автопарк и партнёры в регионах, поэтому на объект приходит нужная техника: манипулятор с кузовом и краном, трал, низкорамник или бортовой длинномер. Заявки принимаем круглосуточно, груз страхуем на рейс, отчётность по заказам даём.

      Ниже — практика перевозки киосков и павильонов: что именно возят, где граница между «целиком» и «по модулям», как стропят, что нужно снять и отключить до приезда крана, какую площадку подготовить и как объект устанавливают на новом месте.

      Эдуард, логист транспортной компании 100% Позитиff
      Эдуард, логист

      Нужна помощь с перевозкой?

      • Расчёт бесплатно, за 15 минут
      • Подберём машину под габарит и вес
      • Застрахуем груз на всю стоимость
      Где вам удобнее общаться?

      Что именно возят

      Под «павильоном» на практике понимают очень разные объекты, и от типа зависит вся схема работ.

      • Киоск 2х3 метра — классическая торговая точка на одного продавца: сварной каркас из профильной трубы, сэндвич-панели или профлист, окно выдачи. Масса 2–3,5 тонны. Возят целиком, обычно манипулятором.
      • Киоск или павильон 3х6 метров — объект с внутренним помещением, прилавком, иногда с санузлом. Масса 3,5–6 тонн. Тоже целиком, но ширина 3 метра — это уже негабарит.
      • Модульный павильон из блоков — собирается из нескольких модулей заводской готовности 2,45х6 или 3х6 метров, стыкуется на месте. Масса блока 4–12 тонн в зависимости от отделки и оборудования внутри. Возят по модулям, каждый блок отдельным местом.
      • Павильон на санях (на полозьях) — конструкция, изначально рассчитанная на перемещение: рама из швеллера или двутавра с загнутыми концами. Такой павильон можно подтянуть лебёдкой, протащить по грунту на короткое расстояние и затянуть на платформу без крана.
      • Остановочный комплекс — павильон остановки с навесом и часто с торговой частью. Особенность — большая длина при малой массе (3–8 тонн) и широкий вынесенный навес, который легко погнуть при подъёме.
      • Павильон-кофейня — компактный объект 2х3 или 3х4 метра, но плотно набитый оборудованием: кофемашина, холодильные шкафы, мойки, бойлер. Основная сложность не в массе, а в сохранности начинки.
      • Сборно-разборный каркас — павильон, который разбирается на элементы: каркас, панели, витражи, кровля. Разборка дороже по трудозатратам, зато рейс становится обычным, без негабарита.

      Целиком или по модулям: где граница

      Решение почти всегда определяется шириной, потому что именно ширина переводит рейс из обычного в негабаритный.

      • До 2,55 метра — обычный рейс. Идёт любой подходящей машиной: манипулятор, бортовой длинномер, трал. Разрешение не нужно, маршрут не согласовывают, по времени суток ограничений нет. Это «комфортная» зона, и именно поэтому модульные блоки заводского изготовления делают шириной 2,4–2,45 метра.
      • 2,55–3,2 метра — негабарит по ширине. Нужны специальное разрешение и согласованный маршрут, на машину ставят опознавательные знаки «Крупногабаритный груз», при приближении к верхней границе — проблесковые маячки. Сюда попадает практически любой киоск 3х6: три метра по длинной стороне уже вне нормы.
      • Свыше 3,5 метра — тяжёлый случай: почти всегда разрешение, согласование по участкам и ночное окно для движения, иногда автомобиль сопровождения. Везти такой объект днём по городу обычно не дают, и рейс планируют на ночь, когда меньше трафика.

      Отсюда простая логика выбора. Если павильон собран из модулей и стыки штатные — везём по блокам, каждый блок укладывается в 2,45 метра, и рейс обычный. Если павильон цельносварной шириной 3 метра — везём целиком и оформляем негабарит. Если объект шириной больше 3,5 метра и его можно разобрать — часто дешевле разобрать, даже с учётом работ: экономия выходит на разрешении, на ночном окне и на отсутствии согласований.

      Второй параметр — высота. Киоск 2,5–3 метра на платформе манипулятора с высотой пола 1,2–1,4 метра даёт общую высоту 3,7–4,4 метра. Предел без разрешения — 4 метра. Поэтому высокие павильоны ставят на низкорамник или трал с высотой настила 0,5–0,9 метра: это сразу снимает вопрос.

      Третий — длина. Павильон 6 метров спокойно встаёт на платформу манипулятора или длинномера. Объект 9–12 метров (остановочные комплексы, длинные модульные павильоны) требует длинномера или трала и даёт задний свес, который обозначают щитками.

      Чем везут

      Манипулятор с кузовом и краном

      Основная машина для киосков и небольших павильонов. Преимущество в том, что это одна единица техники: приехала, сама подняла объект, сама погрузила, увезла и сама выставила на новом месте. Не нужно согласовывать отдельный кран и подгонять два механизма по времени.

      Типовые параметры: кузов 5–8 метров, грузоподъёмность платформы 5–12 тонн, крано-манипуляторная установка с паспортной грузоподъёмностью 3–12 тонн. Важно понимать, что паспортная цифра — это на минимальном вылете. На вылете 5–6 метров у типовой КМУ остаётся 2–4 тонны, на 8–9 метрах — 1–2 тонны. Поэтому для киоска массой 4 тонны, который стоит в 7 метрах от места, где может встать машина, нужен не «манипулятор на 5 тонн», а значительно более мощный, и этот расчёт делает логист по схеме площадки.

      Трал и низкорамник

      Берут, когда объект не влезает по высоте на обычную платформу или слишком тяжёлый и крупный для манипулятора: модульные блоки 8–12 тонн, высокие павильоны, объекты шириной больше 3,2 метра. Высота настила 0,3–0,9 метра даёт нужный запас по габариту. Минус — у трала нет своего крана, поэтому отдельно привлекают автокран или манипулятор на погрузку и на выгрузку, то есть согласовывать нужно уже две-три единицы техники.

      Бортовой длинномер

      Подходит для длинных лёгких объектов: остановочных комплексов, элементов сборно-разборных павильонов, пакетов панелей и витражей. Платформа 12–13,6 метра, грузоподъёмность 15–20 тонн. Тоже без крана, погрузка внешней техникой.

      Чем не возят

      Павильон не везут «обычной фурой»: тентованный полуприцеп не предназначен для погрузки сверху, а завести такой объект через задние двери нереально. Также не стоит пытаться тащить павильон по дороге на санях на дальние расстояния: конструкция сминается, а по дорогам общего пользования такое перемещение не делается. Сани — это про перемещение в пределах площадки и про затаскивание на платформу.

      Газель для перевозки грузов до 1,5 тонн
      Небольшие перевозки
      Весдо 1.5 тонн
      Длина3 м
      Ширина1.8 м
      Высота1.8 м
      Цена от 1000 ₽
      Фургон для перевозки грузов до 3 тонн
      Средние перевозки
      Весдо 3 тонн
      Длина4.5 м
      Ширина2.1 м
      Высота2.1 м
      Цена от 1600 ₽
      Фура 20 тонн с тентом 13 метров
      Крупномасштабные перевозки
      Весдо 20 тонн
      Длина13 м
      Ширина2.5 м
      Высота2.5 м
      Цена от 3650 ₽
      Рефрижератор для перевозки грузов с температурным режимом
      Рефрижераторные перевозки
      Весдо 20 тонн
      Длина13 м
      Ширина2.5 м
      Высота2.5 м
      Цена от 3850 ₽
      Трал для перевозки негабаритных грузов
      Негабаритные перевозки
      Весдо 200 тонн
      Цена от 10 000 ₽
      Манипулятор для самостоятельной погрузки
      Сам гружу, сам вожу
      Весдо 3 тонн
      Длина5 м
      Ширина1.8 м
      Цена от 4120 ₽
      Автовоз для перевозки автомобилей
      Перевозки автовозами
      Весдо 3 тонн
      Длина5 м
      Ширина1.8 м
      Цена от 10 000 ₽
      Автотранспорт для перевозки грузов
      Перевозки различным автотранспортом
      Весдо 200 тонн
      Длина5 м
      Ширина2.5 м
      Цена от 10 000 ₽

      Масса и габариты: ориентиры

      Масса павильона почти никогда не известна владельцу точно, и это нормально: объект собирали из того, что было. Оценивают по конструктиву. Каркас из профильной трубы 60х60 на киоск 2х3 — порядка 0,7–1 тонны. Сэндвич-панели 80–100 мм на те же габариты — 0,8–1,2 тонны. Пол с утеплением и стяжкой — ещё 0,5–1 тонна. Витражи, оборудование, стеллажи, внутренняя отделка добавляют от 0,5 до 3 тонн. Итого киоск выходит 2–6 тонн, модульный блок с полной отделкой и оборудованием — 4–12 тонн за блок.

      Отдельно про павильоны старой постройки: там часто находят бетонную стяжку по полу толщиной 60–100 мм, что для объекта 3х6 даёт около 2,5–4 тонн только за пол. Так павильон, который «весит тонн пять», на стропах оказывается девятью. Поэтому при малейшем сомнении берут технику с запасом по грузоподъёмности на рабочем вылете — переплата за резерв дешевле сорванной погрузки и повреждённого объекта.

      Тип объекта Габариты Масса Чем везти Целиком или по модулям
      Киоск 2х3 м 2,0х3,0х2,5–2,8 м 2–3,5 т Манипулятор 5–8 т Целиком, обычный рейс
      Киоск 3х6 м 3,0х6,0х2,6–3,0 м 3,5–6 т Манипулятор 8–12 т, при высоте — низкорамник Целиком, негабарит по ширине
      Модульный блок 2,45х6 м 2,45х6,0х2,8 м 4–8 т Манипулятор, бортовой длинномер По модулям, обычный рейс
      Модульный блок 3х6 м с отделкой 3,0х6,0х3,0 м 6–12 т Трал, низкорамник + кран По модулям, негабарит
      Павильон на санях 3,0–4,0х6,0–9,0 м 5–10 т Трал с лебёдкой, низкорамник Целиком, негабарит
      Остановочный комплекс 2,0–3,0х6,0–12,0 м 3–8 т Бортовой длинномер, манипулятор Целиком или навес отдельно
      Павильон-кофейня 2,0–3,0х3,0–4,0 м 2,5–5 т Манипулятор 5–10 т Целиком, оборудование снимают
      Сборно-разборный каркас до 6х12 м в сборе 6–15 т в сумме Бортовой длинномер, тент при упаковке панелей Разбирается, рейс обычный
      Павильон 6х12 м цельный 6,0х12,0х3,2 м 12–20 т Трал, низкорамник, ночное окно Лучше по модулям или разобрать

      Строповка: за что поднимают павильон

      Это самый важный технический раздел. Павильон — не монолит: его несущая часть снизу, а стены работают только на себя.

      Где у павильона рама. Основание — сварная рама из профильной трубы, швеллера или двутавра по периметру с поперечинами. Это единственный элемент, который рассчитан на подъём всей конструкции. У качественных заводских модулей в рамe предусмотрены закладные: приваренные проушины, косынки с отверстиями, монтажные петли в углах, иногда строповочные уши по четырём точкам. Их видно снизу или по углам — сначала смотрят на них.

      Если закладных нет. У самодельных и старых павильонов проушин обычно не предусмотрено. Тогда стропят под раму: подводят стропы или цепи под основание с двух сторон и поднимают «в обхват». Чтобы стропы не сползали, под них ставят деревянные бруски и защитные уголки, а под нижний поясок — подкладки, иначе стропа срежет пластик цокольной обшивки. Иногда перед подъёмом подваривают временные проушины — это пара часов работы сварщика, зато подъём становится предсказуемым.

      Почему нельзя стропить за обшивку и углы. Сэндвич-панель и профлист держатся на саморезах и заклёпках, их несущая способность — это масса самой панели, не больше. Строп, заведённый за кромку панели или за угловую накладку, при подъёме просто вырывает крепёж: панель отрывается, павильон перекашивается и падает одной стороной. То же относится к водосточным элементам, к карнизам, к декоративным углам и к вынесенному навесу — за них не поднимают никогда. Ещё одна частая ошибка — стропы за стойки каркаса сверху: верхняя обвязка не рассчитана на то, чтобы тянуть весь объект, и каркас складывается.

      Траверса. При подъёме за четыре точки стропы идут под углом и создают сжимающую силу, которая стягивает раму к центру. Для длинного павильона это опасно: рама выгибается, обшивка идёт волной, витражи лопаются. Поэтому используют траверсу — жёсткую балку, которая разводит стропы вертикально и снимает горизонтальную составляющую. Для объектов длиной от 6 метров траверса фактически обязательна, причём подбирают её по длине и по грузоподъёмности, а не «какая есть».

      Пробный подъём. Правильный порядок: натянуть стропы, приподнять объект на 10–20 см, остановиться и осмотреть — как легли стропы, нет ли перекоса, не поползла ли обшивка, не трещит ли рама. Только после этого поднимают на высоту. Этот приём ловит почти все ошибки строповки до того, как они становятся авариями.

      Подготовка павильона к перевозке

      Список работ, которые заказчик делает до приезда техники. Если что-то из этого не сделано, машина стоит и считается простой.

      1. Отключение коммуникаций. Электричество — отключить и отсоединить кабель, вводной провод смотать и закрепить внутри. Вода — отключить, слить систему, отсоединить подводку, зимой обязательно продуть, иначе лёд разорвёт трубы в рейсе. Канализация — отсоединить выпуск, заглушить. Отключение электричества и воды делают те, кто имеет на это право по условиям подключения, — этот вопрос решается с эксплуатирующей организацией заранее.
      2. Вынос оборудования. Всё, что не закреплено, вынимается: холодильные витрины, кофемашины, кассы, весы, микроволновки, бойлеры. Холодильное оборудование вообще лучше везти отдельно и в рабочем положении — транспортировка в наклоне и вибрация вредят компрессорам. Товар выносится полностью.
      3. Снятие вывески и кондиционера. Вывеска, световой короб, баннеры, козырьки, кронштейны — всё съёмное снимают. Эти элементы крепятся к обшивке, выступают за габарит и отрываются при первом же ветре на трассе. Наружный блок кондиционера снимают обязательно: его кронштейны не держат динамические нагрузки, а фреоновая трасса ломается. Антенны, камеры, фонари — туда же.
      4. Закрытие окон и дверей. Двери запирают и дополнительно фиксируют — скотчем, стяжками или прихватом, чтобы не открылись на ходу. Окно выдачи и роллеты закрывают и блокируют. Витражные стёкла по возможности закрывают листами ОСП или фанерой: это дешёвая защита от камня с трассы. Если есть треснувшее стекло, его лучше снять до рейса — оно всё равно не доедет.
      5. Фиксация внутренних стеллажей. Всё, что остаётся внутри, крепится к каркасу: стеллажи, прилавки, шкафы. Незакреплённый стеллаж в рейсе превращается в таран и выбивает стену изнутри. Ящики пустые, дверцы шкафов зафиксированы.
      6. Освобождение основания. Павильон часто «прирастает» к месту: отмостка, приваренные к закладным уголки, плитка вплотную к цоколю, вросшие кусты. Всё это освобождают до подъёма, иначе кран тянет павильон вместе с куском благоустройства.

      Оценка состояния перед погрузкой: выдержит ли каркас

      Отдельный разговор, который мы ведём с заказчиком заранее: старый павильон может не выдержать подъёма. Это реальность, а не отговорка.

      Что смотрят перед подъёмом:

      • Целостность рамы. Нижний пояс — главный элемент. Если швеллер проеден коррозией, если в сварных узлах трещины, если рама была подрезана при монтаже коммуникаций — при подъёме она сложится. Проверяют простукиванием и визуально, особенно в углах и в местах, где рама стояла в земле.
      • Состояние узлов «рама — стойки». Если стойки оторваны от рамы или приварены точечно, при подъёме стены поведёт.
      • Пол. Гнилые лаги и расслоившаяся ОСП означают, что при подъёме пол провиснет и потянет за собой обшивку.
      • Общая геометрия. Павильон, который уже стоит с перекосом, при подъёме перекосится ещё сильнее, и витражи лопнут.

      Если видно, что конструкция на пределе, честный разговор звучит так: павильон можно перевезти, но вероятность деформации обшивки, трещин по углам и повреждения витражей высокая, и нужно решить, едем с таким риском или сначала усиливаем раму. Усиление — это подварка нижнего пояса, временные раскосы внутри, стяжка объекта по периметру стальной полосой или ремнями. Работа на несколько часов, зато павильон доедет. Такие риски мы озвучиваем до погрузки и фиксируем в заявке, а не сообщаем о них после. Фотографии объекта со всех сторон до подъёма делают обязательно — это общая страховка для обеих сторон, помимо страхования груза на рейс.

      Площадка: что проверить до приезда техники

      Вылет стрелы. Главный расчётный параметр. Измеряют расстояние от того места, где реально сможет встать машина, до центра павильона. Если это 7 метров, а павильон 5 тонн, нужна КМУ, у которой на вылете 7 метров остаётся больше 5 тонн — то есть машина существенно мощнее, чем «пятитонник». Эту цифру дают логисту вместе с массой: вылет и масса вместе определяют технику.

      Подъезд манипулятора. Машина с краном — это 9–12 метров длины и 2,5 метра ширины, плюс радиус поворота. Проверяют: ширину проезда, радиусы, арки и их высоту, шлагбаумы, столбики и ограждения, допустимую нагрузку на плитку и на подземные сооружения. Отдельно — можно ли вообще въехать: во многих местах действуют ограничения для грузовиков по массе и по времени, и въезд оформляют пропуском заранее.

      Провода над местом работ. Самое опасное. Воздушные линии электропередачи, контактная сеть, провода освещения, растяжки, интернет-кабели — всё, что висит над павильоном и над траекторией подъёма. Работать краном под проводами нельзя. Варианты: переставить машину так, чтобы стрела не заходила под линию, согласовать временное отключение с владельцем линии, либо разбирать павильон. Решают это до выезда техники: приехавший кран, который не может поднять стрелу, — это чистый простой.

      Опоры крана. Манипулятор работает на выносных опорах, и под ними должно быть твёрдое основание. На плитке, на мягком грунте, над люками и лотками под опоры подкладывают щиты или стальные подпятники. Опора, провалившаяся под нагрузкой, уводит стрелу — это авария.

      Бордюры и плитка. Если машине нужно заехать на благоустроенную зону, через бордюр укладывают настил, а плитку закрывают щитами или листами. Снести бордюр колесом гружёного манипулятора легко, восстановить — отдельные деньги и переписка с балансодержателем. Фото покрытия до начала работ экономят много времени в спорных ситуациях.

      Свободная зона. Вокруг павильона нужно 1,5–2 метра для стропальщиков, и зона под траекторией подъёма должна быть пустой: никаких машин, никаких людей, никаких витрин соседей.

      Разгрузка и установка на новом месте

      Привезти — полдела: павильон нужно поставить так, чтобы в нём можно было работать. Порядок обычно такой.

      Основание готовят заранее. Варианты: бетонные блоки ФБС или фундаментные бетонные подушки по углам и по середине длинных сторон; винтовые сваи с площадками; монолитная плита; в самом простом случае — утрамбованная щебёночная подушка с плитами. Основание делают до приезда машины: павильон, который висит на стропах, пока кто-то выравнивает блоки, — это часы простоя и риск.

      Шаг опор. Для павильона 3х6 метров — минимум шесть точек: четыре по углам и две по середине длинных сторон. Шаг больше 2,5–3 метров приводит к прогибу рамы, перекосу дверей и трещинам по углам обшивки через месяц-два.

      Выставление по уровню. Павильон опускают на опоры медленно, подкладывают стальные пластины или тонкие бетонные подкладки и проверяют уровень по двум осям. Критерий простой: двери и окна открываются и закрываются свободно, по полу не катится ничего, по порогу нет щели. Перекос в 2–3 см на 6 метрах уже чувствуется по работе дверей. Деревянные подкладки под опоры лучше не оставлять навсегда — они гниют и дают просадку.

      После установки. Подключение коммуникаций делают те, кто имеет на это право; перевозчик ставит объект на основание и выставляет по уровню. Монтаж вывески, кондиционера, установка вынесенного оборудования — отдельные работы, их планируют после установки.

      Документы, сроки и цена

      Документы и согласование негабарита

      Комплект документов на рейс стандартный: договор-заявка, транспортная накладная, акт выполненных работ, счёт. Прочие документы — по требованию заказчика. Отправляем по ЭДО или на e-mail, оригиналы — почтой либо с водителем. Оплата для юрлиц безналичная по счёту, для физлиц — карта или перевод.

      Если павильон выходит за габарит — шире 2,55 метра, выше 4 метров или длиннее нормы — нужно специальное разрешение на перевозку крупногабаритного груза и согласованный маршрут. Практика оформления выглядит так: заказчик даёт точные габариты и массу, мы готовим схему размещения груза на платформе и подаём заявление на разрешение; согласования идут по участкам маршрута, и срок по рынку обычно 3–10 рабочих дней, а при согласованиях с владельцами мостов, переездов и линий — дольше. На машину ставят опознавательные знаки, при большой ширине добавляют проблесковые маячки, в отдельных случаях требуется автомобиль сопровождения и движение в ночное окно.

      Отдельно отметим, что вопросы размещения самого павильона на новом месте — права на участок, разрешения на размещение объекта, согласования с местной администрацией — решает владелец объекта. Мы не консультируем по правовым вопросам и не трактуем нормы: наша часть — физическая перевозка и установка на подготовленное основание. Но практический совет из опыта всё же дадим: убедитесь, что место под павильон за вами закреплено, до того как объект приедет. Павильон, стоящий на платформе в ожидании решения, — это простой, который оплачивается по часам.

      Сроки и из чего складывается цена

      Сроки по рынку обычно складываются так. Подача техники по городу и области — от нескольких часов до суток. Сами работы на точке погрузки — 1,5–3 часа: расстановка машины и опор, строповка, пробный подъём, погрузка, крепление. Перевозка в пределах региона — в тот же день. Междугородние рейсы — по расстоянию, ориентировочно 400–600 км в сутки, для негабарита с ночным окном меньше. Выгрузка с установкой на основание — 1,5–4 часа, в зависимости от того, насколько готовы опоры. Если нужно разрешение на негабарит, к общему сроку добавляются те самые 3–10 рабочих дней на оформление.

      Из чего складывается цена:

      • Техника. Манипулятор с нужной грузоподъёмностью на рабочем вылете, трал или длинномер; при перевозке тралом — отдельно кран на погрузку и на выгрузку.
      • Масса и габариты. Чем тяжелее и шире, тем мощнее техника и тем вероятнее разрешение.
      • Негабарит. Разрешение, согласование маршрута, опознавательные знаки, ночное окно, при необходимости сопровождение.
      • Расстояние и маршрут. Пробег, а для негабарита — ещё и объезды участков, которые не согласовали.
      • Сложность площадки. Большой вылет стрелы, щиты под опоры, настил через бордюр, работа в стеснённых условиях, подготовка подъезда.
      • Дополнительные работы. Усиление рамы, подварка проушин, демонтаж вывески и кондиционера, разборка на модули, установка на блоки по уровню, подъём и спуск оборудования.
      • Простой. Ожидание пропусков, неготовое основание, неотключённые коммуникации, провода над местом работ, которые выяснились на месте.

      Все цифры по срокам и стоимости — ориентир по рынку, а не гарантия. Точный расчёт по вашему объекту сделает логист: Эдуард, Елена, Константин или Марат — заявку принимает любой из них, отдельного диспетчера у нас нет. Приём заявок круглосуточный. Статус рейса сообщает логист по телефону или в переписке: онлайн-отслеживания по ссылке у нас нет, и мы его не обещаем.

      Эдуард, логист транспортной компании 100% Позитиff
      Эдуард, логист

      Нужна помощь с перевозкой?

      • Расчёт бесплатно, за 15 минут
      • Подберём машину под габарит и вес
      • Застрахуем груз на всю стоимость
      Где вам удобнее общаться?

      Частые вопросы

      Можно ли перевезти киоск целиком или его обязательно разбирать?

      Киоск 2х3 и 3х6 метров везут целиком — разбирать их нет смысла. Вопрос только в габарите: до 2,55 метра по ширине это обычный рейс без разрешений, 2,55–3,2 метра — негабарит со специальным разрешением и согласованным маршрутом, свыше 3,5 метра — ещё и ночное окно для движения. Разборку рассматривают для крупных павильонов: если объект шире 3,5 метра и собран из модулей или имеет сборно-разборный каркас, по деньгам часто выгоднее разобрать и уехать двумя обычными рейсами, чем оформлять разрешение и согласования. Решение принимают после того, как известны точные габариты и конструктив.

      За что кран поднимает павильон и почему нельзя стропить за стены?

      Только за несущую раму основания — сварной периметр из профильной трубы, швеллера или двутавра. У заводских модулей для этого есть закладные: приваренные проушины или монтажные петли в углах. Если их нет, стропы заводят под раму в обхват, с деревянными подкладками и защитными уголками, иногда предварительно подваривают временные проушины. Стропить за обшивку, углы, карнизы и навес нельзя: сэндвич-панель и профлист держатся на саморезах и несут только собственный вес, строп просто вырывает крепёж, панель отрывается и павильон падает одной стороной. За верхнюю обвязку каркаса тоже не поднимают — она складывается.

      Зачем нужна траверса?

      При подъёме за четыре точки стропы идут под углом к вертикали, и помимо подъёмной силы появляется горизонтальная составляющая, которая стягивает раму к центру. Для короткого киоска это терпимо, для павильона длиной 6 метров и больше — опасно: рама выгибается, обшивка идёт волной, витражные стёкла лопаются. Траверса — жёсткая балка, которая разводит стропы вертикально и снимает это сжатие. Для объектов от 6 метров её применяют практически всегда, подбирая по длине и по грузоподъёмности. Перед полным подъёмом объект приподнимают на 10–20 см и осматривают: эта пауза ловит почти все ошибки строповки.

      Что заказчик должен сделать до приезда машины?

      Отключить электричество, воду и канализацию, слить и зимой продуть систему, отсоединить и закрепить вводной кабель. Вынести товар и всё незакреплённое оборудование: витрины, кофемашину, кассу, бойлер; холодильное лучше везти отдельно в рабочем положении. Снять вывеску, световой короб, баннеры, наружный блок кондиционера, антенны и камеры — они выступают за габарит и отрываются на трассе. Запереть и дополнительно зафиксировать двери и окно выдачи, витражи по возможности закрыть фанерой. Закрепить к каркасу стеллажи и прилавки, которые остаются внутри. Освободить основание от отмостки, плитки вплотную и приваренных уголков.

      Старый павильон выдержит подъём краном?

      Не всегда, и об этом мы говорим заранее. Критичен нижний пояс рамы: проеденный коррозией швеллер, трещины в сварных узлах, рама, подрезанная при прокладке коммуникаций, — при подъёме складываются. Смотрят также узлы соединения рамы со стойками, состояние лаг пола и общую геометрию: павильон, который уже стоит с перекосом, при подъёме перекосится сильнее и витражи лопнут. Если конструкция на пределе, предлагаем усилить: подварить нижний пояс, поставить внутри временные раскосы, стянуть объект по периметру стальной полосой или ремнями. Это несколько часов работы, зато павильон доезжает целым. Фото со всех сторон до подъёма делаем обязательно.

      Какой манипулятор нужен на павильон 5 тонн?

      Зависит не только от массы, но и от вылета стрелы. Паспортная грузоподъёмность КМУ указана на минимальном вылете; на 5–6 метрах у типовой установки остаётся 2–4 тонны, на 8–9 метрах — 1–2 тонны. Значит, для пятитонного киоска, который стоит в 7 метрах от места стоянки машины, «пятитонный манипулятор» не подойдёт — нужна существенно более мощная установка. Поэтому логисту сообщают две цифры: массу объекта и расстояние от реального места стоянки машины до центра павильона. И ещё: массу старых павильонов часто недооценивают — бетонная стяжка по полу толщиной 60–100 мм на объекте 3х6 даёт 2,5–4 тонны сверху.

      Что делать, если над павильоном висят провода?

      Работать краном под воздушными линиями нельзя — это и риск для людей, и гарантированная авария. Решают до выезда техники, тремя путями. Первый: переставить машину так, чтобы траектория стрелы не заходила под линию — иногда достаточно подойти с другой стороны, но тогда растёт вылет и нужна более мощная техника. Второй: согласовать временное отключение и снятие провеса с владельцем линии — это планируется заранее и обычно привязано к конкретному времени. Третий: разобрать павильон на элементы и вынести их без крана. Приехавшая машина, которая не может поднять стрелу, превращается в простой, поэтому провода проверяют по фото площадки ещё на этапе заявки.

      Как павильон ставят на новом месте и кто готовит основание?

      Основание готовит владелец объекта до приезда машины: бетонные блоки, фундаментные подушки, винтовые сваи с площадками, плита или утрамбованная щебёночная подушка с плитами. Для павильона 3х6 метров нужно минимум шесть точек опоры — четыре по углам и две по середине длинных сторон; шаг больше 2,5–3 метров даёт прогиб рамы и перекос дверей. Объект опускают медленно, подкладывают стальные пластины и выставляют по уровню по двум осям. Критерий готовности простой: двери и окно выдачи открываются свободно, щелей по порогу нет. Подключение коммуникаций выполняют те, кто имеет на это право, — это уже за пределами перевозки.

      Бесплатный расчет Бесплатно рассчитаем стоимость перевозки.
      Поддержка Мы всегда на связи и готовы ответить на ваши вопросы.
      Опытный персонал Специалисты с опытом от 10 лет в перевозках.
      Страховка Вы можете заказать страховку груза.
