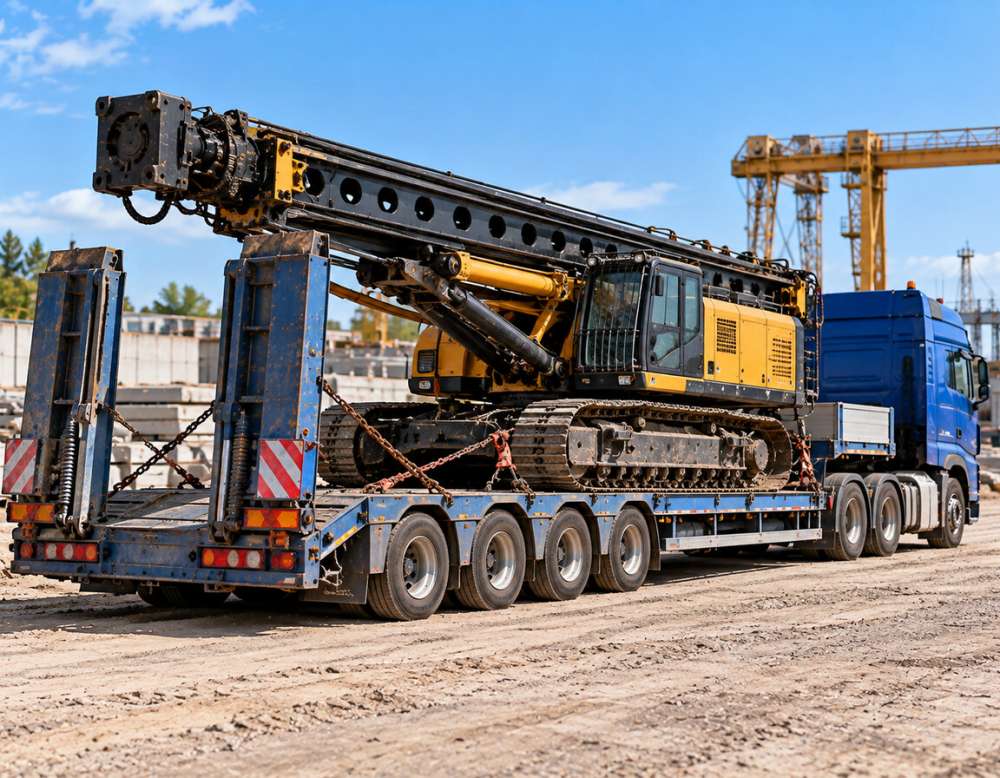

Копровая установка — машина, которую невозможно привезти «как есть». Мачта-направляющая высотой 12–30 метров, тяжёлая гусеничная база, молот или вибропогружатель на каретке, лебёдки и гидравлика на каждый механизм. В рабочем положении это конструкция высотой с девятиэтажный дом, в транспортном — груз, который почти всегда выходит за габариты хотя бы по одному измерению. Поэтому перевозка сваебойной техники начинается не с подбора трала, а с решения: что разбирать и сколькими рейсами ехать.
Транспортная компания «100% Позитиff» на рынке с 2008 года, возим технику и оборудование по России и странам СНГ. Головной офис расположен на трассе М7, на объездной Казани; рабочие площадки — в Балашихе на стыке М11 и М7, в Колпино, Первоуральске и Кстово. У нас свой автопарк и партнёры в регионах, за счёт этого под один заказ получается собрать связку из низкорамного трала под базу и бортовых машин под мачту, молот и крепёж.
Ниже — рабочий разбор перевозки копров, сваебойных установок на базе экскаватора, вибропогружателей и дизель-молотов: как считать габарит, что снимается и в каком порядке, почему сваи идут отдельным рейсом, сколько места нужно на объекте под сборку мачты и что смотреть на приёмке. Текст для того, кто готовит заявку и одновременно планирует график работ на площадке.
Нужна помощь с перевозкой?
- Расчёт бесплатно, за 15 минут
- Подберём машину под габарит и вес
- Застрахуем груз на всю стоимость
Что именно вы перевозите: четыре типа копровой техники
Под словами «сваебойная установка» заказчики подразумевают очень разные машины, и схема перевозки у них не совпадает. Разделим по тому, что влияет на транспорт.
Копёр на гусеничном ходу — классическая сваебойная установка: тяжёлая поворотная платформа на гусеничной базе и вертикальная мачта, по которой ходит каретка с молотом. Масса от 25 до 90 тонн, мачта либо откидывается в горизонт целиком, либо разбирается на секции. Самый сложный для логистики вариант: тяжёлая база и длинный узел одновременно.
Копровая установка на базе экскаватора — гусеничный экскаватор, у которого вместо рукояти с ковшом стоит копровая мачта или навесной молот. Такая машина разбирается на две понятные части: база едет как обычный экскаватор на низкорамнике, мачта или молот снимаются и уходят отдельным грузовым местом. Масса базы 20–40 тонн.
Установка статического вдавливания и мини-копёр — лёгкий класс 5–15 тонн для стеснённых условий и работы рядом с существующими зданиями, где удары недопустимы. Часто помещается на бортовой полуприцеп целиком, без разборки. Подвох в другом: мачта высокая относительно базы, центр масс смещён вверх, и машина чувствительна к крену платформы при заезде.
Навесное погружающее оборудование без базы — вибропогружатели, дизель-молоты, гидромолоты на копровой мачте, которые везут сами по себе: с объекта на объект, в ремонт, после покупки. Это компактный, но очень плотный груз: полторы-восемь тонн в корпусе длиной два-четыре метра. Для него нужна не платформа под габарит, а платформа под сосредоточенную нагрузку.
Отдельно отметим смежную машину: бурильно-крановые машины (ямобуры) возят по своим правилам, и в этом материале мы их не разбираем — там главный вопрос высота стрелы на автомобильном шасси, а не разборка мачты.
Мачта: почему она определяет весь рейс
Мачта копра — сварная или составная направляющая с рельсами, по которым движется каретка молота. Это самый длинный, самый уязвимый и самый неудобный для перевозки узел машины. В транспортном положении возможны два состояния, и разница между ними принципиальная.
Первое: мачта опущена гидравликой в горизонт и лежит вдоль машины. Выглядит компактно, но длина установки вырастает до 14–18 метров, а сама мачта лежит не на настиле трала, а на опорах базовой машины — то есть на высоте два-три метра от платформы. Сложив мачту, вы не обязательно уложились в четыре метра суммарной высоты автопоезда. Это надо считать с рулеткой, а не предполагать по фотографии.
Второе: мачта снята с базы и везётся отдельно. У секционных мачт это штатная операция — секции по 4–8 метров соединяются фланцами на болтах или пальцах. Разборка занимает от половины до полутора смен с краном или манипулятором и сразу убирает из задачи и длину, и высоту.
Арифметика простая. Снятая мачта сокращает автопоезд на пять-семь метров и снижает высоту на полметра-метр. Этого обычно достаточно, чтобы перевозка перешла из категории со сложным согласованием и машиной прикрытия в обычный негабарит по ширине гусениц. Одна смена работы крана на погрузке против недели лишних согласований и кратной разницы в цене рейса — выбор чаще всего очевиден, но мы всё равно считаем оба варианта и показываем цифры.
Масса по узлам, а не одна цифра из шильдика
Самая частая ошибка в заявке — назвать полную массу установки. Для расчёта нужны три-четыре цифры отдельно: масса базовой машины без мачты и молота, масса мачты в сборе и по секциям, масса молота или вибропогружателя, масса гидростанции, если она в отдельном корпусе.
Пример раскладки реального копра полной массой 60 тонн: база 38 тонн, мачта в сборе 14 тонн, гидромолот 8 тонн. База уходит на четырёхосный низкорамник, мачта с молотом — вторым рейсом на бортовом полуприцепе. Если везти всё в сборе, нужна многоосная платформа с разрешением на тяжеловес, а это другие деньги и другой срок согласования.
Гидростанция вибропогружателя — самостоятельное грузовое место массой 2–6 тонн, которое требует защиты от осадков. То же с пультом управления и аппаратурой регистрации погружения: приборы, фиксирующие отказ сваи, на открытой платформе под дождём не везут.
| Тип машины | Масса | Транспортные габариты | Чем везём |
|---|---|---|---|
| Мини-копёр, установка вдавливания | 5–15 т | до 9 м / до 2,5 м / до 3,2 м | Бортовой полуприцеп или трал 2–3 оси |
| Копёр средний, мачта сложена на базу | 25–40 т | 14–18 м / 3,0–3,4 м / до 4,2 м | Трал 3–4 оси, негабарит по длине и высоте |
| Копёр средний, мачта снята | база 18–28 т | 8–11 м / 3,0–3,4 м / до 3,6 м | Трал 3–4 оси + мачта вторым местом |
| Копёр тяжёлый, секционная мачта | 50–90 т | база 10–13 м, секции 4–8 м | Многоосный трал + бортовые машины |
| Установка на базе экскаватора | база 20–40 т | база 9–11 м / до 3,4 м | Низкорамный трал, мачта отдельно |
| Вибропогружатель с гидростанцией | 2–12 т на узел | 2–4 м на корпус | Бортовая машина, манипулятор, догруз |
| Дизель-молот, гидромолот | 1,5–10 т | 3–6 м по длине корпуса | Бортовой полуприцеп, манипулятор |
| Железобетонные и металлические сваи | 0,3–3 т за единицу | длина 6–14 м | Отдельный рейс: длинномер с кониками |
Значения в таблице ориентировочные и под конкретную модель уточняются по руководству по эксплуатации и по факту замера на площадке. Но структура видна: чем тяжелее копёр, тем больше он разбирается и тем больше рейсов в итоге получается.








Вибропогружатели: груз, который тяжелее, чем кажется
Вибропогружатель — это узел с эксцентриками, который передаёт свае высокочастотные колебания вместо удара. Его возят отдельно чаще, чем любое другое навесное: он переезжает между объектами, уходит в ремонт на замену подшипников эксцентрикового блока, перепродаётся. И почти всегда его грузят неправильно.
Главная особенность — плотность. Корпус длиной два с половиной метра может весить шесть тонн, то есть нагрузка на настил идёт на очень малую площадь. Ставить такой узел прямо на деревянный настил полуприцепа нельзя: продавит доски или оставит вмятину. Под корпус кладут распределительные лежни из бруса или стальную подкладку, которая разносит нагрузку на несколько поперечин платформы.
- Крепить только за корпус и предусмотренные конструкцией проушины — никогда за рукава высокого давления, гидроразъёмы или кабель-канал.
- Наголовник (зажимной механизм для сваи) снимают или фиксируют отдельно: его губки подвижны и в дороге разбивают посадочные места.
- Гидростанция едет как отдельное место, под защитой от осадков, с заглушенными разъёмами на выходах.
- Рукава высокого давления отсоединяют только после сброса давления в системе по инструкции производителя, концы глушат пробками.
- Шланги укладывают свободными витками в ящик или на поддон — тугое кольцо ломает внутреннюю оплётку.
- Подвесную траверсу и амортизаторы осматривают до погрузки: порванный амортизатор в дороге не починить, а на объекте без него работать нельзя.
Если вибропогружатель едет с объекта на объект вместе с базовой машиной, его обычно удаётся поставить на тот же трал рядом с экскаватором — по массе проходит, по габариту не мешает. Это экономит целый рейс, и такую компоновку логист проверяет в первую очередь.
Дизель-молоты и гидромолоты на копровой мачте
Дизель-молот — штанговый или трубчатый механизм, который работает за счёт сгорания топлива в цилиндре при ударе. Для перевозки у него две особенности. Первая: внутри остаётся топливо и масло, и в наклонном положении они вытекают через продувочные окна. Молот везут строго в том положении, которое указано в руководстве, обычно горизонтально с определённой ориентацией цилиндра. Вторая: ударная часть (поршень) подвижна, и если её не зафиксировать, она в дороге ходит внутри цилиндра и разбивает направляющие.
Гидромолот на копровой мачте проще: герметичный корпус, фиксированный боёк, меньше требований к положению. Но у него свой уязвимый узел — гидроаккумулятор с азотом, и перед длинной перевозкой стоит уточнить у сервиса, нужно ли сбрасывать давление. На практике для рейса по России это не требуется, но на международных плечах перевозчика иногда просят подтвердить состояние системы.
Общее для обоих: шаботы, наголовники и сменные адаптеры под разные типы свай — это отдельная мелочёвка, которая теряется. Их собирают в один ящик с описью и грузят вместе с молотом, а не «разберёмся на месте». Адаптер под конкретный типоразмер сваи на объекте не изготовить.
| Узел | Что делаем перед погрузкой | Как везём |
|---|---|---|
| Мачта в сборе | Опустить, отсоединить гидравлику, снять краном | На лежни по расчётным точкам, прижим над опорами |
| Секции мачты | Разболтить по фланцам, промаркировать порядок сборки | Пакет с прокладками между секциями, увязка в блок |
| Направляющие рельсы мачты | Осмотреть, защитить плоскости | Прокладки под стяжками, без контакта металл по металлу |
| Вибропогружатель | Снять, сбросить давление, заглушить разъёмы | На распределительные лежни, крепление за корпус |
| Дизель-молот | Зафиксировать ударную часть, проверить положение | Горизонтально по инструкции, без наклона цилиндра |
| Гидромолот | Снять, заглушить гидролинии | На брус, крепление за корпус, не за рукава |
| Гидростанция | Отсоединить, при необходимости слить | Отдельное место с защитой от осадков |
| Наголовники, шаботы, адаптеры | Собрать по типоразмерам, составить опись | Маркированный ящик вместе с молотом |
| Крепёж, пальцы, болты мачты | Собрать сразу при разборке | Ящики с маркировкой по узлам |
| Аккумуляторы | Отключить, на дальнем рейсе снять | Отдельно, в защищённом от замерзания месте |
Платформа: низкорамник, трал или бортовая машина
Под гусеничный копёр и установку на базе экскаватора берут низкорамный трал. Он даёт посадку груза на 0,8–1,1 метра от земли, и за счёт этого высокая машина остаётся в приемлемой суммарной высоте автопоезда. Для тяжёлых копров нужен трал на четыре и более осей либо модульная платформа.
Низкорамник с заниженной центральной частью, так называемой «ванной», решает именно высотную задачу. Разница между обычной платформой и глубокой ванной — до 40–50 сантиметров. Эти полметра и определяют, пройдёт автопоезд под путепроводом на маршруте или поедет в объезд с лишними двумястами километрами.
Бортовой полуприцеп-площадка длиной 13,6 метра идёт под мачты, секции, молоты, гидростанции и крепёж. Он дешевле трала, грузится краном сбоку и позволяет собрать несколько узлов в один рейс. Для секций длиннее 13,6 метра берут длинномер-роспуск или прицеп с кониками.
Машина с крано-манипуляторной установкой — отдельно удобный вариант, когда на объекте нет своего крана. Манипулятор сам снимает с платформы узлы массой до 7–12 тонн в зависимости от стрелы и вылета, то есть под мачту среднего класса или молот это один транспорт вместо связки «бортовая машина плюс автокран на выгрузке».
Крепление мачты и секций на платформе
Мачта — длинный узел с малой площадью опоры и тонкими рабочими плоскостями. Крепление строится на трёх принципах: опора по расчётным точкам, прижим по всей длине, исключение продольного и поперечного сдвига.
- Лежни из бруса ставят в точках, предусмотренных конструкцией, — у усиленных узлов и фланцевых соединений, а не посередине пролёта.
- Опор делают столько, чтобы мачта не прогибалась под собственным весом: для длинной секционной мачты это три-четыре точки.
- Прижимные стяжки заводят над опорами, а не между ними: иначе ремень работает на изгиб направляющей.
- Под стяжки в местах контакта с окрашенными и рабочими поверхностями подкладывают прокладки, чтобы не оставить вмятин и задиров.
- Рельсы и направляющие плоскости мачты защищают отдельно: забой на направляющей означает заклинивание каретки молота.
- Секции в штабеле перекладывают прокладками и увязывают в один пакет, чтобы они не работали друг по другу на ухабах.
- Болты, пальцы и мелкий крепёж от разборки складывают в маркированные ящики — это условие быстрой сборки, а не формальность.
Базовую машину крепят за штатные транспортные проушины на раме или за гусеничные тележки — цепями или стяжками крест-накрест, с упорами под гусеницы. Поворотную платформу ставят на стопор, если он предусмотрен, чтобы её не разворачивало при торможении.
Сваи отдельным рейсом: почему иначе не получается
Вопрос «можно ли догрузить сваи к установке» задают почти в каждой заявке. Ответ почти всегда отрицательный, и причины механические, а не бюрократические.
Трал под копёр загружен самой машиной и по массе, и по габариту. Свободного места на платформе под шести-двенадцатиметровые сваи нет, а подкладывать их под технику категорически нельзя: круглые трубы и грани призматических свай перекатываются и работают как ролики, то есть вместо крепления вы получаете подвижную опору под сорокатонной машиной.
Железобетонные сваи длиной 6–12 метров — это своя технология перевозки. Их укладывают на бортовой полуприцеп или длинномер с кониками, на деревянные прокладки, с перекладками между ярусами, ограничением высоты штабеля и обязательной увязкой каждого яруса. Бетон плохо держит точечную нагрузку на рёбра: свая, опёртая неправильно, приезжает с трещиной, и в грунт её уже не загонишь.
Металлический шпунт и трубошпунт требуют защиты замков: именно замок обеспечивает сцепление шпунтин в стенке, и разбитый в дороге профиль приводит к переделке на объекте. Трубы со резьбовыми стыками возят с навинченными предохранительными кольцами.
Практика такая: сваи и расходники планируются отдельным рейсом, который выходит синхронно с техникой или с небольшим опережением, чтобы к моменту окончания сборки установки материал уже лежал на площадке. Эту синхронизацию мы обговариваем при приёме заявки — она прямо влияет на простой бригады и на срок сдачи свайного поля.
Площадка под сборку мачты на объекте
Перевозка заканчивается не выгрузкой техники, а работающей установкой. Поэтому площадку планируют не под пятно трала, а под полный цикл сборки, и места нужно существенно больше, чем кажется.
Что должно быть на площадке:
- Твёрдое ровное основание, выдерживающее опорное давление гусениц копра и аутригеров крана. Для тяжёлого копра это щебёночная подготовка или дорожные плиты, а не грунт после дождя.
- Проезд и место для разворота автопоезда длиной 20–25 метров. Трал не умеет сдавать назад на двести метров по колее.
- Зона раскладки узлов: мачта в горизонтальном положении занимает полосу длиной 15–20 метров плюс проход вдоль неё для сборщиков.
- Свободный радиус для подъёма мачты в вертикаль, равный длине мачты плюс запас. При подъёме верх мачты описывает дугу, и в эту дугу не должно попадать ничего.
- Отсутствие воздушных линий электропередачи над зоной подъёма и над траекторией стрелы крана. Проверяется по месту, визуально, до приезда транспорта.
- Место стоянки крана с нужной грузоподъёмностью на рабочем вылете и подъездом к нему.
Про кран стоит сказать отдельно, потому что на этом регулярно спотыкаются. Кран, который «берёт 25 тонн», на вылете 12 метров берёт шесть — а мачту массой 14 тонн надо поднять именно на вылете. Грузоподъёмность согласуют по таблице вылетов конкретной машины, а не по названию модели.
Время сборки: мини-установка — от двух-четырёх часов, копёр среднего класса с цельной мачтой — смена, тяжёлый копёр с секционной мачтой — от одной до трёх смен. Эти часы обязательно держат в графике. Заказчик нередко планирует начало забивки свай на день приезда трала, а по факту это день приезда плюс сборка плюс пусконаладка и первая контрольная свая.
Негабарит, разрешение и маршрут
Копровая установка в транспортном положении выходит за габариты почти всегда: по длине из-за мачты, по высоте из-за высокой посадки базы, по ширине если гусеничный ход раздвинут в рабочее положение. Иногда и по массе, если тяжёлый копёр везут в сборе.
Логист замеряет фактические габариты автопоезда с грузом, определяет категорию и готовит заявку. Специальное разрешение на движение крупногабаритного или тяжеловесного транспортного средства оформляется в установленном порядке через уполномоченные органы, с согласованием владельцев дорог по маршруту. Срок — от нескольких рабочих дней до двух-трёх недель, если плечо длинное и на пути есть мосты с ограничениями по массе.
Машина прикрытия назначается при определённых параметрах габарита и прописывается в разрешении вместе с условиями движения: допустимой скоростью, временем суток, обязательными объездами. Для тяжёлых копров в сборе иногда требуется сопровождение подразделением Госавтоинспекции — это тоже определяется разрешением, а не договорённостью сторон.
Практический вывод: раздвижной гусеничный ход перед погрузкой сдвигают в транспортное положение, если конструкция это позволяет. Разница в ширине 30–60 сантиметров иногда убирает негабарит по ширине целиком.
Зимняя перевозка и подготовка гидравлики
Копровая техника нагружена гидравликой сильнее обычной строительной машины: мачта, лебёдки, механизм наклона, молот, иногда гидростатический привод хода. Зимой к этому добавляются собственные сложности.
Если установка едет в холодный регион, заранее уточняют сорт топлива в баке и вязкость масел. Машина, приехавшая с летней соляркой при минус тридцати, не запустится, и сборка встанет на сутки, пока бак не отогреют и не перезаправят. Бак разумно оставить заполненным на четверть-треть: хватит на заезд и съезд, а лишние сотни килограммов не поедут.
Открытые штоки цилиндров оборачивают от щебня и реагентов. Заглушки на гидроразъёмах зимой особенно важны: вода, попавшая в открытый быстросъём, замёрзнет и разорвёт уплотнение. Конденсат в контурах тоже работает против вас, поэтому длинные зимние рейсы стараются планировать с минимумом разъёмных соединений.
Аккумуляторы отключают, а на дальнем рейсе снимают и везут в кабине или в утеплённом ящике. Это мелочь, которая многократно портила графики: установка на объекте, а оживить её нечем.
Что спросит логист при заявке
Чтобы расчёт был точным с первого раза, подготовьте данные до звонка:
- Тип и модель: копёр на гусеничном ходу, установка на базе экскаватора, установка вдавливания, отдельное навесное оборудование.
- Массы по узлам: база, мачта в сборе и по секциям, молот или вибропогружатель, гидростанция.
- Транспортные габариты в сложенном виде и после разборки — длина, ширина, высота по факту замера.
- Разбирается ли мачта на секции, есть ли документация по разборке и кто её выполняет.
- Машина на ходу или нет, работают ли гидравлика, привод хода и механизм складывания мачты.
- Есть ли кран или манипулятор на площадках погрузки и выгрузки, какая грузоподъёмность на нужном вылете.
- Нужно ли везти сваи, шпунт, наголовники и расходники — сколько, какой длины и к какой дате.
- Адреса, тип покрытия площадок, ширина въезда, ограничения по времени заезда на объект.
- Дата, к которой установка должна быть собрана и готова к работе, а не просто выгружена.
По этим ответам собирается схема: число рейсов, типы платформ, необходимость разрешения и прикрытия, требования к крану на выгрузке. Цена складывается из километража и направления, типа платформ и количества рейсов, оформления разрешений, сопровождения, работ по разборке и сборке, если мы берём их на себя, и возможного простоя. Точную сумму даёт логист после расчёта: по одному названию модели корректная цифра не выходит.
Приёмка на объекте
Приёмка копровой установки сложнее приёмки экскаватора: машина приехала разобранной и несколькими рейсами. Логика проверки — сначала комплектность, затем состояние, затем работоспособность после сборки.
- Сверить перечень грузовых мест по каждому рейсу: база, мачта или секции, молот, гидростанция, пульт, ящики с крепежом и адаптерами.
- Осмотреть направляющие и рельсы мачты на задиры и вмятины — самый уязвимый элемент всей машины.
- Проверить геометрию секций: прогиб, целостность фланцев и отверстий под пальцы.
- Осмотреть гидроразъёмы и рукава: заглушки на месте, нет перегибов, порезов и потёртостей от стяжек.
- У дизель-молота проверить фиксацию ударной части и отсутствие потёков из продувочных окон.
- У вибропогружателя осмотреть амортизаторы подвесной траверсы и губки наголовника.
- Проверить базу: гусеницы, катки, остекление кабины, подтёки под машиной.
- Всё найденное внести в транспортную накладную и сфотографировать до того, как транспорт уехал.
- После сборки — пробный цикл гидравлики, подъём мачты и контрольное погружение под присмотром специалиста заказчика.
Документы оформляем полностью: договор-заявка, транспортная накладная на каждый рейс, акт выполненных работ и счёт. Обмен через ЭДО или электронную почту, оригиналы передаём почтой либо с водителем. Безналичная оплата по счёту для юридических лиц, карта или перевод для частных заказчиков. Груз страхуется по желанию заказчика — для копровой техники это разумная статья расходов. Статус рейса логист сообщает по телефону или в мессенджере; личного кабинета с онлайн-отслеживанием у нас нет.
Типичные ошибки заказчиков
Одна цифра массы вместо разбивки по узлам. Из полной массы 60 тонн логист не поймёт, что поедет на трале, а что на бортовой машине. Разбивка есть в руководстве по эксплуатации, и её стоит найти заранее.
Расчёт высоты «на глаз». Сложенная мачта лежит на опорах базы, то есть высоко. Автопоезд с виду компактный, а по рулетке 4,3 метра — и путепровод на маршруте становится проблемой уже в дороге, а не на этапе планирования.
Сборка не заложена в график. Привезти копёр и начать забивку в один день не получается ни для чего, кроме мини-установок. Нужна смена-три с краном, и кран тоже надо заказать и согласовать по вылету.
Не проверены провода над площадкой. Выгрузили, собрали, а поднять мачту не можем: над зоной подъёма воздушная линия. Проверяется заранее и по месту.
Крепёж и адаптеры не упакованы. Потерянные пальцы мачты и наголовник под нужный типоразмер сваи останавливают работу надёжнее любой поломки — в соседнем магазине их не купить.
Попытка догрузить сваи к технике. Это не экономия, а смещение груза в дороге. Сваи идут своим рейсом, и так дешевле в итоге.
Нужна помощь с перевозкой?
- Расчёт бесплатно, за 15 минут
- Подберём машину под габарит и вес
- Застрахуем груз на всю стоимость
Частые вопросы
Обязательно ли снимать мачту перед перевозкой копра?
Формально нет, но в большинстве случаев выгодно. Снятая мачта убирает пять-семь метров длины и полметра-метр высоты автопоезда, а это переводит рейс из сложного негабарита с прикрытием в обычный. Разборка стоит одной смены работы с краном, а экономит и деньги на согласованиях, и дни ожидания разрешения. Для мини-копров и установок вдавливания разборка обычно не нужна — они едут целиком.
Сколько рейсов понадобится на копровую установку?
Для машины среднего класса обычно два: база на низкорамном трале и мачта с молотом на бортовом полуприцепе. Тяжёлый копёр с секционной мачтой чаще требует трёх рейсов, включая отдельное место под гидростанцию и крепёж. Копровая установка на базе экскаватора нередко уезжает одним рейсом, если навесное оборудование встаёт на тот же трал рядом с машиной.
Как возят вибропогружатель отдельно от базовой машины?
На бортовом полуприцепе или манипуляторе, на распределительных лежнях под корпусом: узел плотный, шесть тонн могут приходиться на площадь в полтора квадратных метра и продавят настил. Крепят за корпус и штатные проушины, а не за рукава и гидроразъёмы. Гидростанция едет отдельным местом с защитой от осадков, наголовник снимают или фиксируют, чтобы не разбить губки.
Есть ли особые требования к перевозке дизель-молота?
Да, две штуки. Ударную часть фиксируют, иначе поршень в дороге ходит внутри цилиндра и разбивает направляющие. И молот везут в положении, указанном производителем, обычно горизонтально с определённой ориентацией цилиндра, — иначе топливо и масло вытекают через продувочные окна. Шаботы, наголовники и адаптеры собирают в ящик с описью и грузят вместе с молотом.
Можно ли привезти сваи тем же рейсом, что и установку?
Как правило нет: трал занят техникой по массе и габариту, а подкладывать сваи под гусеницы недопустимо — они перекатываются и работают как ролики. Железобетонные сваи и шпунт идут отдельным рейсом на бортовом полуприцепе или длинномере с кониками, на прокладках и с увязкой ярусов. Рейсы мы синхронизируем так, чтобы материал был на площадке к окончанию сборки установки.
Сколько места нужно на объекте под сборку мачты?
Полоса длиной 15–20 метров под раскладку мачты в горизонте плюс проход вдоль неё, место под кран с нужным вылетом, проезд и разворот для автопоезда 20–25 метров и свободный радиус для подъёма мачты в вертикаль, равный её длине с запасом. Над зоной подъёма не должно быть воздушных линий электропередачи. Основание — твёрдое и ровное, под тяжёлый копёр щебень или дорожные плиты.
Какое разрешение нужно и сколько его ждать?
Если габариты или масса автопоезда выходят за нормативные значения, оформляется специальное разрешение через уполномоченные органы с согласованием владельцев дорог по маршруту. Срок — от нескольких рабочих дней до двух-трёх недель в зависимости от протяжённости плеча, числа согласований и мостов с ограничениями. Чем точнее исходные габариты в заявке, тем меньше переделок и задержек.
Что делать, если копёр не на ходу?
Это рабочая ситуация: машину грузят лебёдкой трала или краном, предварительно проверив, вращаются ли гусеницы и не заклинены ли тормоза. Если привод хода неисправен, а механизм складывания мачты не работает, разборку выполняют краном целиком. Для таких заявок нужен предварительный осмотр или подробные фотографии со всех сторон — иначе на площадку приедет неподходящая платформа.
Заказать перевозку
Опишите груз, адреса загрузки и выгрузки и желаемую дату — логист посчитает стоимость и подберёт машину. У нас свой автопарк и партнёры в регионах, поэтому машину находим и на популярных направлениях, и там, где транспорта мало. Работаем с юридическими лицами и с частными заказчиками, документы оформляем полностью.
Другие наши услуги:
- Грузоперевозки по России
- Грузоперевозки межгород
- Грузоперевозки по региону
- Грузоперевозки фурой
- Грузоперевозки газелью
- Грузоперевозки с грузчиками
- Международные грузоперевозки
- Перевозка сборных грузов
- Доставка грузов на маркетплейсы
- Квартирные и офисные переезды
- Перевозка мебели
- Перевозка оборудования
- Перевозка строительной техники
- Перевозка сельхозтехники
- Перевозка автомобилей
- Перевозка негабаритных грузов
- Перевозка длинномерных грузов
- Перевозки тралом
- Перевозки манипулятором
- Перевозка металлопроката
- Перевозка строительных материалов
- Перевозка опасных грузов
- Рефрижераторные перевозки
